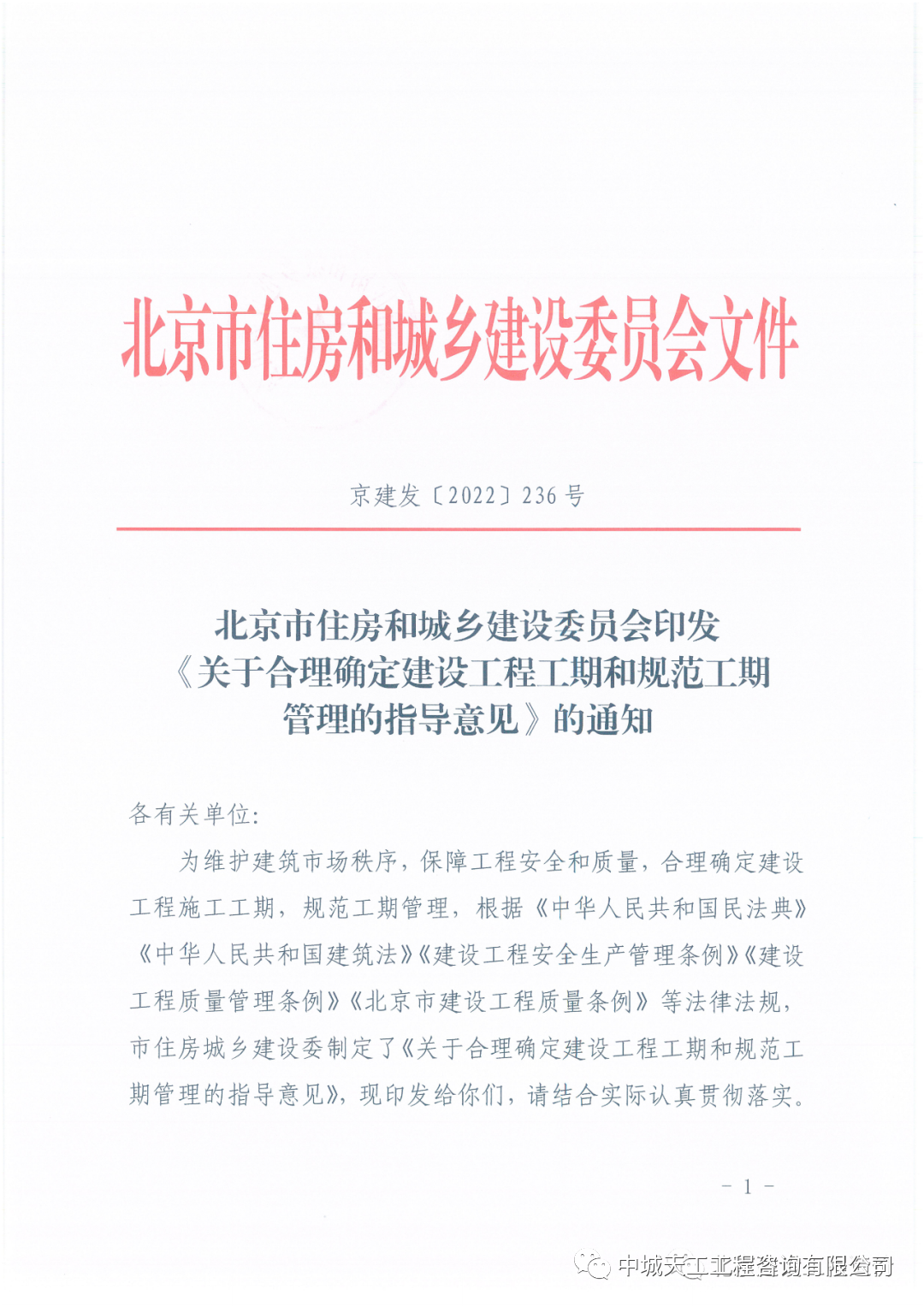

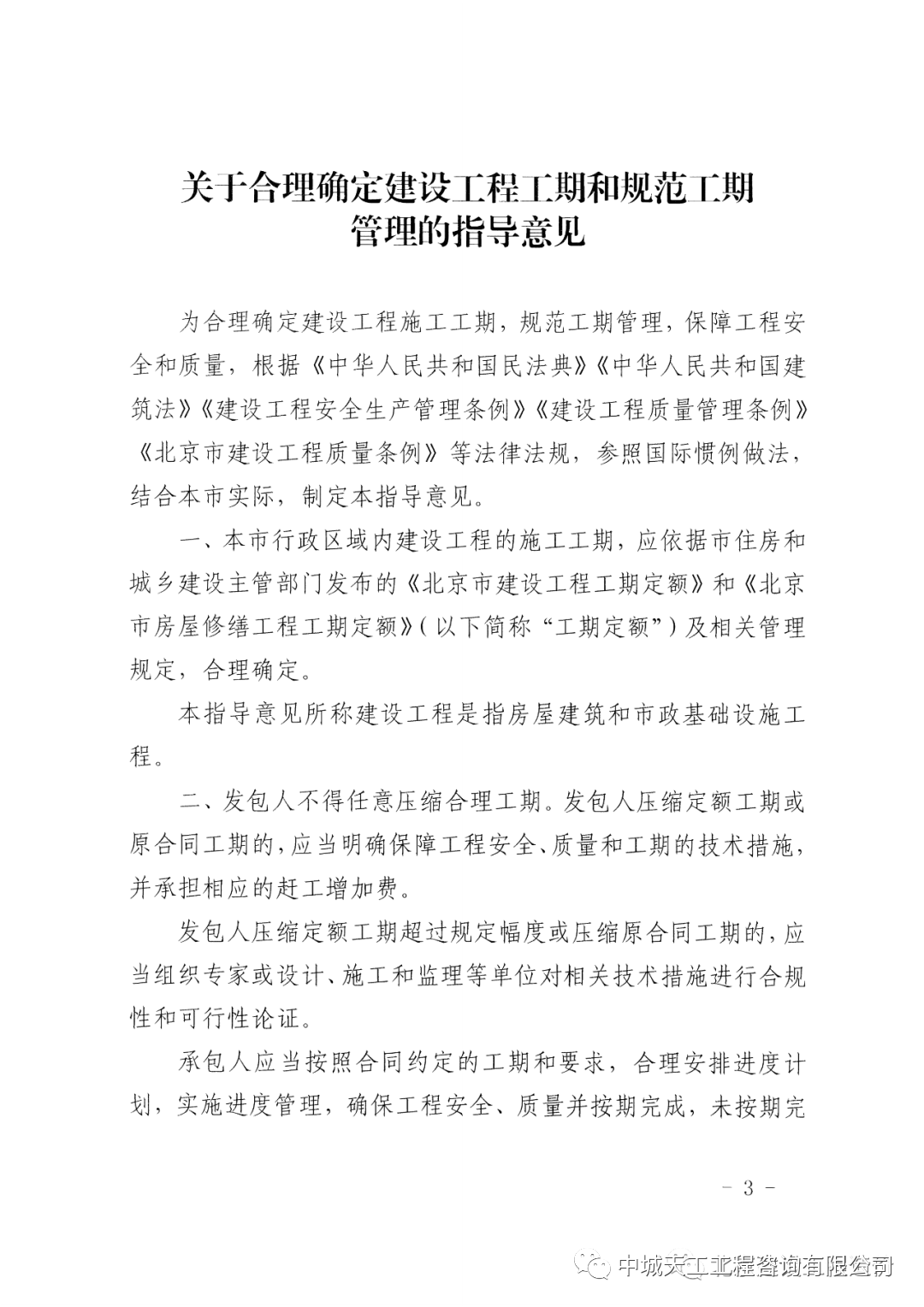

《關于合理確定建設工程工期和規范工期管理的指導意見》
京建發【2022】236號
在疫情防控的形勢下,財政部與建設部接連發布文件,對付款比例以及工期均提供了新意見。本次發布的工程工期和規范工期管理的指導意見,主要意在維護甲乙雙方合理權益,保障工程質量,減少野蠻壓縮工期。

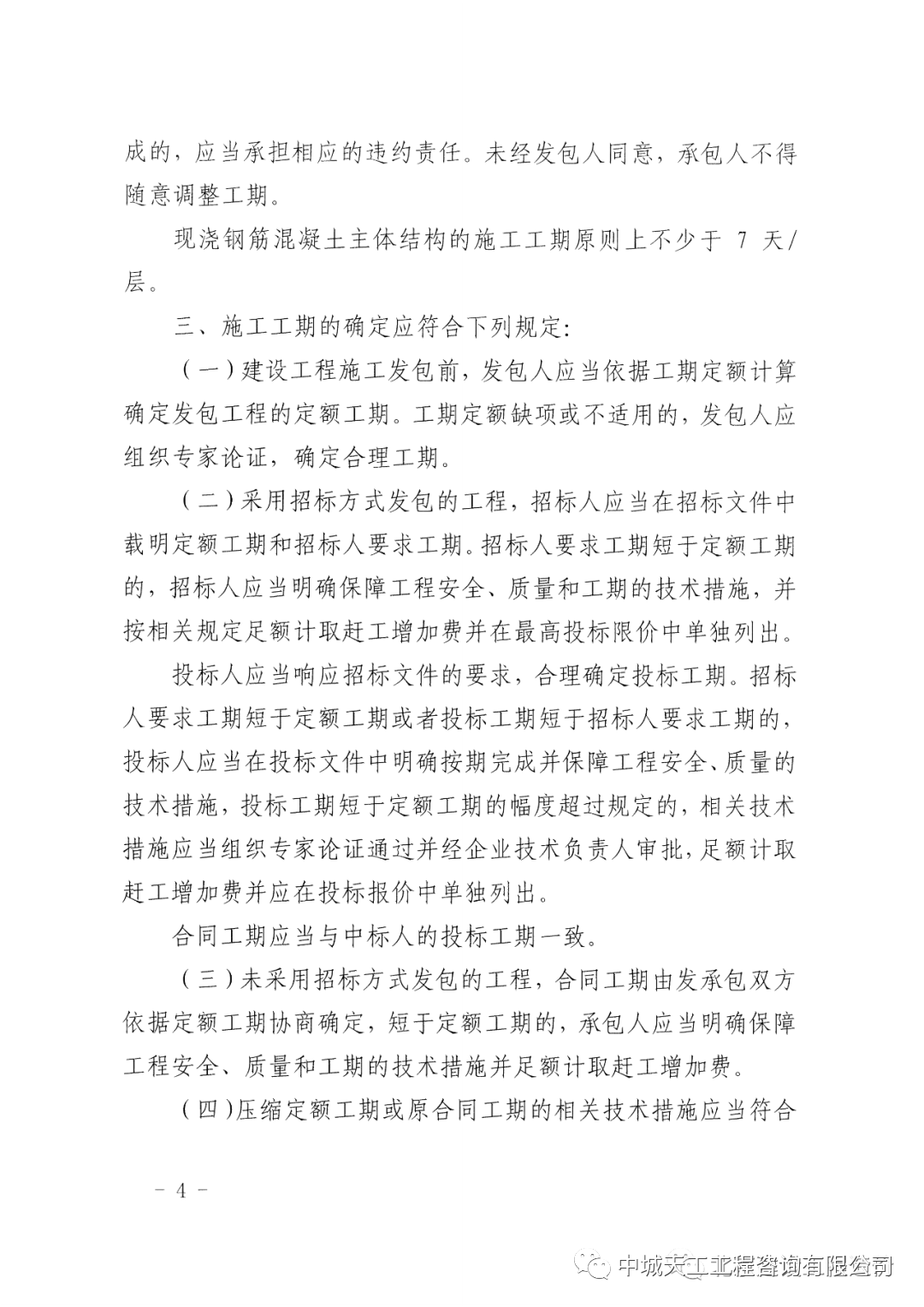

本次關于工期的規范指導意見明確,現澆混凝土主體結構的施工工期原則上不能少于7天/層。投標人應當響應招標文件的要求,合理確定投標工期。招標人要求工期短于定額工期或者投標工期短于招標人要求工期的,投標人應當在投標文件中明確按期完成并保障工程安全、質量的技術措施,投標工期短于定額工期的幅度超過規定的,相關技術措施應當組織專家論證通過并經企業技術負責人審批,足額計取趕工增加費并應在投標報價中單獨列出。
